La preparación y evaluación de proyectos se ha transformado
en un instrumento de uso prioritario entre los agentes económicos
que participan en cualquiera de las etapas de la asignación
de recursos para implementar iniciativas de inversión.
El
ambiente de negocios actual indica que cada inversión debe
estudiarse con cuidado y evaluarse económicamente, no solo
desde el punto de vista de caso por caso, sino en términos
de la sensibilidad a una variedad de parámetros internos
y externos. La capacidad de cuantificar los efectos de la incertidumbre
en una evaluación, así como tomar en cuenta los riesgos
del trabajo, representa una ventaja estratégica poderosa.
En
el mundo real, las condiciones de trabajo no suelen permanecer estáticas,
sino en continuo estado de cambio. Así las cosas, son usuales
las variaciones en los precios (tanto de productos finales como
de materias primas, mano de obra, etc.), y en las cantidades de
recursos disponibles. Además, continuamente se producen cambios
en los métodos productivos y mejoras tecnológicas
que logran aumentar la productividad. El Análisis de Sensibilidad
(o de Post-optimalidad) se encarga precisamente de estudiar cómo
afectaría a la solución óptima obtenida y a
la función objetivo el cambio (dentro de un rango predeterminado)
de uno de los parámetros, manteniendo fijos los restantes.
El
análisis de sensibilidad es de suma importancia en las aplicaciones
prácticas, puesto que la realidad nunca es estática.
Los cambios son continuos en los problemas reales. El análisis
de sensibilidad concierne el estudio de posibles cambios en la solución
óptima disponible como resultado de hacer cambios en el modelo
original.
Hacer
un análisis de sensibilidad de cualquier método de
cálculo que permite llegar a una conclusión final,
es una inquietud genérica de los que estudian un tema cuantitativo.
Consiste en cambiar los datos para ver la incidencia sobre el resultado.
La finalidad del análisis es mostrar los efectos que tendría
una variación o cambio en el valor de una o más de
los parámetros que inciden en el proyecto y a la vez mostrar
la holgura con que se cuenta para su realización ante eventuales
variaciones de tales parámetros en el mercado. Un proyecto
puede ser aceptable bajo las condiciones previstas en el proyecto,
pero podría no serlo si los parámetros de costos varían
significativamente al alza o si los parámetros de ingresos
cambiaran significativamente a la baja.
Asegurarse
que un proyecto es viable o prevenir a la empresa sobre los aspectos
que puedan incidir su rentabilidad, requiere pruebas de sensibilidad
sobre aquellos parámetros que se consideren más vulnerables
a posibles causas atípicas. cuando se realiza un análisis
de sensibilidad, llamado también análisis de riesgo,
es posible construirlo considerando uno de tres tipos de escenarios:
- Optimista: Los
resultados obtenidos van a ser mejores que los utilizados como
base, lo cual no les agrega valor analítico.
- Normal: Se identifica
con el cumplimiento de los supuestos sobre los que se ha construido
el estudio, y al mantenerse tales supuestos, los resultados serán
los mismos.
- Pesimista: Los
supuestos van en contra del proyecto y si se cumplen indicarán
la no factibilidad del proyecto.
El
análisis de sensibilidad realizado se construyó en
base al tipo de escenario pesimista, ya que permite verificar si
la factibilidad del proyecto es sólida o débil. Este
análisis consta de tres fases sucesivas. Las Fases 1 y 2,
el análisis que se realiza es individual, correspondiente
a cada parámetro considerado crítico tanto en la selección
previa como en la fase anterior respectivamente. La Fase 3 es un
proceso acumulado, comenzando por el más crítico que
arroje el resultado de la fase anterior y finalizando por el menor
crítico.
A
continuación se presentan estas fases, la descripción
de cada una de ellas, el procedimiento realizado en cada una, sus
resultados y la interpretación de los resultados.
|

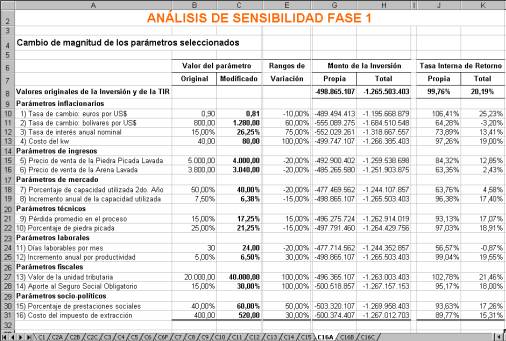

| Análisis
de Sensibilidad - Fase 1 |
|
Se seleccionaron 16 parámetros para someterlos a la primera
prueba individual, donde se le aplicaran según su categoría,
incrementos positivos o negativas de mayor tamaño que los
obtenidos en el comportamiento histórico. La finalidad de
someterlos a estas variaciones, es la de determinar los parámetros
que afectan en forma incisiva a la Tasa Interna de Retorno (TIR),
considerando como afectación incisiva los que hagan descender
más allá de un tercio (1/3) del valor original de
la TIR.
Estos
parámetros pueden clasificarse dentro de los grupos inflacionario,
de mercado, de ingresos, técnicos, laborales, fiscales y
socio-políticos. A continuación se muestra la categoría
a que pertenece cada parámetro específico del proyecto
en estudio.
- Inflacionario:
Tasa de cambio Euro Vs. Dólar, Tasa de cambio Bolívar
Vs. Dólar, Tasa de interés Nominal Anual, Costo
del Kilovatio/hora.
- De Ingreso: Precio
venta piedra picada, Precio de venta arena lavada.
- De Mercado: % capacidad
utilizada el primer año de actividad, Incremento anual de
la capacidad utilizada.
- Técnicos:
Pérdida promedio en el proceso, % de piedra picada.
- Laborales: Días laborales por mes, Incremento
anual por productividad.
- Fiscales: Valor de
la unidad tributaria, Aporte del Seguro Social Obligatorio.
- Socio-políticos:
% de prestaciones sociales, Costo del impuesto de extracción.
Utilizando
el tipo de escenario pesimista, se le aplicó a cada parámetro
un incremento positivo o negativo en forma individual e independiente,
lo cual hace que la TIR sobre la inversión total obtenida
en la evaluación financiera, que es del 20,19% descienda
hasta un nivel diferente en cada caso. A saber, 1/3 de la TIR equivale
a un 6,73%, entonces se estima que los parámetros que ubiquen
a la TIR por debajo de 2/3, que es un 13,46% son considerados como
críticos y pasan a la Fase 2 del análisis.
Calculado
el efecto de las variaciones de los 16 parámetros seleccionados,
sobre los respectivos valores de la Tasa Interna de Retorno (TIR)
de la inversión total, los parámetros más afectados
o más críticos en orden de mayor a menor importancia
son:
1.-
El incremento de la tasa de cambio de bolívares por dólar,
que ante una devaluación del bolívar del 60% frente
al dólar, ubica a la TIR en un –3,20%. (De 800 Bs.
a 1.280 Bs. por dólar).
2.-
La reducción de los días laborables por mes, que al
disminuir en un 20% lleva a la TIR a un –0,87%. ( De 30 a
24 días por mes).
3.-
La disminución en un 20% del precio de la arena lavada, que
ubica a la TIR en 2,43%. (De 3.800 Bs. m3 a 3.040 Bs. m3).
4.-
El descenso en un 20% de la capacidad utilizada en el segundo año
del proyecto, que coloca a la TIR en un 4,58%. (De 50% a 40%).
5.-
El precio de venta de la piedra picada, que al disminuir en un 20%
ubica a la TIR en un 12,85%. (De 5.000 Bs. m3 a 4.000 Bs. m3).
6.-
El incremento de un 75% de la tasa de interés anual nominal,
que ubica a la TIR en un 13,41%. (De 15% a 16.25%).
El
resto de los parámetros se excluyen de una vez del análisis
por considerarlos de riesgo bajo. Estos son: Tasa de cambio: euros
por dólar (TIR = 25,23%); Costo de kilovatio/hora (TIR =
19%); Incremento anual de la capacidad utilizada (TIR = 17,40%);
Pérdida promedio en el proceso (TIR= 17,07%); Porcentaje
de piedra picada (18,91%); Incremento anual por productividad (TIR
= 19,55%); Valor de la unidad tributaria (TIR = 21,46%); Aporte
al Seguro Social Obligatorio (18%); Porcentaje de prestaciones sociales
(TIR = 17,26%) y el Costo del impuesto de extracción (TIR
= 15,31%).
La
tabla que se presenta a continuación, corresponde al cuadro
16A original del proyecto en estudio.

|

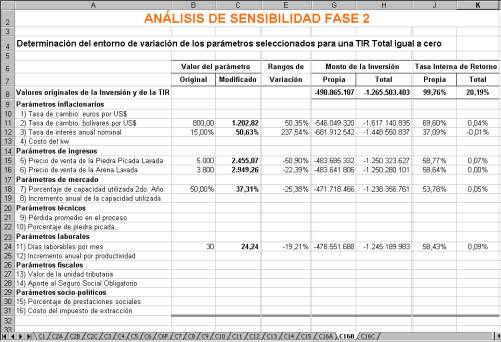

| Análisis
de Sensibilidad - Fase 2 |
| El
resultado de la Fase anterior arrojó 6 parámetros
de alto riesgo. En esta Fase, los parámetros derivados de
la anterior son sometidos a una segunda prueba individual e independiente,
cuya finalidad es detectar su rango de variación sujeto a
una condición mínima de permanencia de la empresa
en el mercado. En la medida en que este rango sea de menor variación,
en esa misma medida su vulnerabilidad ante el cambio será
mayor.
En
tal sentido, se toman dos extremos, el primero el valor original
del parámetro utilizado en el estudio y en el último
extremo, se estableció un límite para el porcentaje
de variación equivalente a la TIR igual a 0 , ya que con
este límite por lo menos el inversionista recuperará
el valor nominal de la inversión.
Esta
TIR igual a cero, es considerada como el valor que alcance una vez
que haya sido sometido a una circunstancia tal que obligará
el cierre definitivo de la empresa.
Aquellos
parámetros que presentan rangos de variación por encima
del 100% se descartan de una vez como no críticos, los que
presentan un rango de variación menor al 100% pasan a la
Fase 3 del análisis de sensibilidad, la cual se realiza de
manera acumulada.
Se
observa que el parámetro que presenta menor variación
corresponde a un descenso de los días laborables por mes
de un 19,21%, que equivale a 24,24 de 30 días por mes para
que la TIR=0.
Seguido
se encuentra el descenso del precio de venta de la arena lavada,
que con una variación del 22,39% que coloca este precio,
de 3.800 Bs. m3 a 2.949,26 Bs. m3, para que la TIR=0.
Luego
se ubica el descenso del porcentaje de la capacidad utilizada en
el segundo año, con una rango de variación de 25,38%,
que equivale a un 37,31% de 50% para que la TIR=0.
Seguidamente
se ubica el incremento de la tasa de cambio: bolívares por
dólar, con un margen de variación de 50,35%, resultando
de 800 Bs. a 1.202,82 Bs. por dólar para que la TIR=0.
Finalmente
se observa el descenso del precio de venta de la piedra picada lavada,
cuyo rango de variación de 50,90% ubica este precio de 5.000
Bs. m3 a 2.455,07 Bs. m3.
La variación de la tasa de interés anual de 237,54%,
la cual la ubica de 15% a 50,63%; es un interés que supera
el 100%; por lo tanto se considera que este parámetro no
presenta mayor riesgo para el proyecto, por lo que no pasa a la
Fase 3.
A
continuación se muestra el cuadro original 16B, correspondiente
a la Fase 2 del análisis de sensibilidad.
|

| Análisis
de Sensibilidad - Fase 3 |
Culminada
la fase anterior, se toman los parámetros críticos
generados en ella, los cuales se someten a una tercera prueba, pero
ahora en forma acumulada, comenzando por el parámetro de
más alto riesgo del grupo y finalizando por el parámetro
de menor riesgo.
La condición de riesgo alto o bajo se establece a través
del rango de variación; en la medida en que el rango de variación
sea menor, en esa misma medida el parámetro será más
crítico, ya que necesitara variar proporcionalmente menos
que el resto de los parámetros para tener que proceder al
cierre de la empresa.
Este
procedimiento va a hacer que la TIR vaya descendiendo paulatinamente
con cada parámetro acumulado hasta volverse negativa. Cada
uno de estos rangos de variación son más realistas
que las utilizadas en la Fase 1.
El
primer parámetro considerado es el correspondiente a los
Días laborables por mes, que con una reducción del
8% genera un cambio de 30 días por mes a 27.60 días
por mes. Al realizar el cambio correspondiente, ubica la TIR en
12,38%.
Seguido,
sin modificar el parámetro cambiado anteriormente, se considera
el siguiente parámetro que corresponde al Precio de venta
de la Arena Lavada, que con una reducción del 10% genera
un cambio de 3.800 Bs. m3 a 3.420 Bs. m3. Al cambiar este valor
ubica la TIR en 3,91%.
Luego,
se sitúa el Porcentaje de capacidad utilizada 2do. Año,
que al aplicarle un descenso del 10%, cambia del 50% a un 45% dicha
capacidad, ubicando la TIR en un –3,63%.
Realizando
un incremento en la Tasa de cambio: Bolívar por dólar
en un 30%, genera una aumento, de 800 Bs. por dólar cambia
a 1.040 Bs. por dólar. Que al realizar el cambio respectivo
ubica la TIR en un –16,56%.
Finalmente, se aplica una disminución del 10% al parámetro
correspondiente al Precio de venta de la piedra picada lavada, lo
cual genera un cambio de 5.000 Bs. por m3 a 4.500 Bs. por m3. Este
cambio genera una TIR de –21,30%.
Para
que la factibilidad del proyecto sea integralmente sólida,
se debe utilizar más de 2/3 partes de los parámetros
que han alcanzado esta Fase para que la TIR se haga negativa. Los
parámetros que pasaron a esta Fase son 5, 2/3 de sus partes
son 3,3 parámetros, los cuales deben mantener la TIR positiva,
para que el proyecto sea factible.
Al
incorporar el tercer parámetro, correspondiente al Porcentaje
de capacidad utilizada 2do. Año, la TIR se hace negativa
con un valor del –3,63%, por lo que la factibilidad del proyecto
se considera integralmente débil, ya que no cumple con el
criterio para su aceptación.
De
todo lo anterior se puede concluir, que el comportamiento de los
parámetros que al ser sometidos a variaciones criticas, no
se ajustaron a los criterios de aceptación del proyecto,
quedando finalmente considerado como débil.
La
tabla que se presenta a continuación, corresponde al cuadro
16C original del proyecto en estudio. Fase 3 del análisis
de sensibilidad.
|
|
