Visita 6 (05/09/2008) - Horário da Visita - 16:00 as 17:00 Na sexta visita a obra, a cravação de todas as estacas já tinham sido realizadas. E no momento não estavam sendo realizadas nenhuma atividade relacionada com fundações. Estavam fazendo uma limpeza no terreno, e aproveitamos este tempo então para observar o resultado final da etapa de cravação das estacas. |
|
|
Foi realizado na obra anteriormente a nossa visita a determinação de quanto cada estaca ficou deslocada do seu local original de cravação. Esta medição foi realizada com a construção do gabarito para determinar o local aonde a estaca deveria ser cravada inicialmente. Com exceção das estacas referentes ao pilar P7, onde a estaca foi obrigatoriamente deslocada 60cm devido a um grande bloco de concreto enterrado no solo, as estacas tiveram erros de poucos centímetros (no máximo 5 centímetros) em relação ao local original. Aproveitando a visita observamos os documentos entregue pela empresa de fundações contratada ao engenheiro da obra. Neles pudemos observar quanto foi gasto, o preço das luvas, das estacas, da cravação, também observamos o relatório da cravação que informava para cada pilar a estaca que foi utilizada, o comprimento dela, a quantidade de luvas e o valor da nega. Ainda junto com estes documentos estava presente uma ART (Anotação de Responsabilidade Técnica) assinada por um engenheiro civil da empresa executora da fundação.

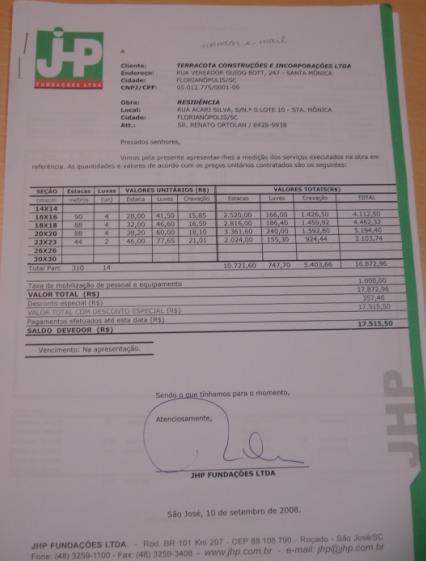

Figura 1 - Documento que demonstra os gastos com o estaqueamento

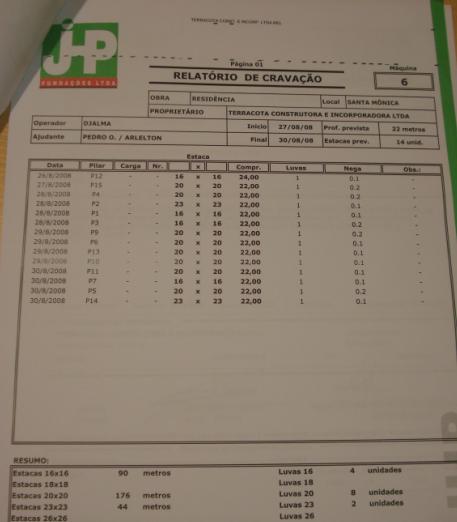

Figura 2 - Documento do relatório de cravação

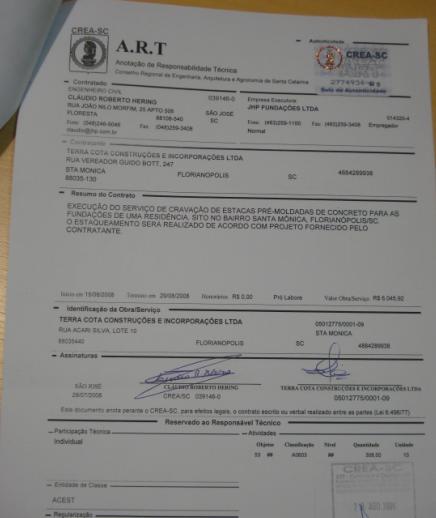

Figura 3 - ART das atividades de estaqueamento

Figura 4 - Vista Geral da obra, após a cravação de todas estacas (foto retirada em dia anterior a esta visita, em um dia de passagem pela obra) Comentários Finais: Consideramos esta visita a obra de grande valia. Por mais que não tenhamos visto atividades práticas relacionadas com fundações, tivemos acesso aos documentos que nos mostraram o custo desta atividade de fundação, o relatório de cravação emitido pela empresa e também a ART desta atividade. Foram gastos R$17.515,50 no estaqueamento e foram feitos 14 furos de cravação, ou seja, isso representa uma média de mais de R$1.000,00 por furo. Se tratando do projeto de duas casas geminadas, nos parece um valor bastante alto, por isso, sempre que possível devemos tentar resolver as fundações com fundações diretas que são muito mais baratas. Neste caso não seria possível, pois o solo no Santa Mônica é solo de mangue (muito mole) em pequenas profundidades.
|
