Visita 09 - Residencial Sem Nome Definido

Sexta-feira (14/11/08) - Horário da Visita: 11:00 - 12:00

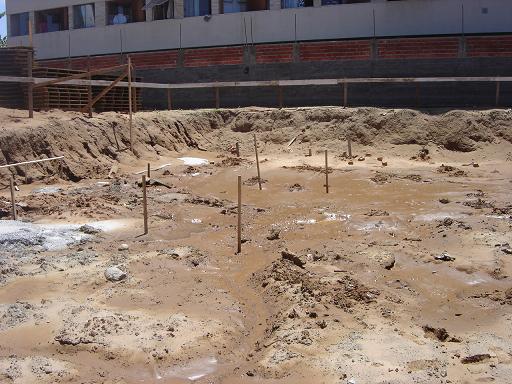

Nesta visita, realizada no dia 14/11/2008 (sexta-feira), observou-se que poucos serviços foram executados após a última visita realizada nessa obra, há duas semanas atrás, no dia 31/10/2008 (sexta-feira). Devido às intensas chuvas que ocorreram nesse mês no município de Florianópolis, os serviços da obra ficaram prejudicados. O estaqueamento, que será realizado em hélice contínua, estava previsto para ser concluído desde o dia 03/11/2008, mas o equipamento Hélice Contínua permaneceu parado (sem trabalhar) dentro do canteiro de obras desde a última visita da nossa equipe, pois o mesmo ficou impossibilitado de ser operado com as conseqüências das chuvas. As chuvas deixaram o solo muito mole, com muita lama, como podemos ver na foto 1, o que impediu a locomoção do equipamento Hélice Contínua sobre o terreno.
Na foto 1, pode-se ver, ainda, piquetes de madeira que estão marcando os locais a serem realizadas as estacas.

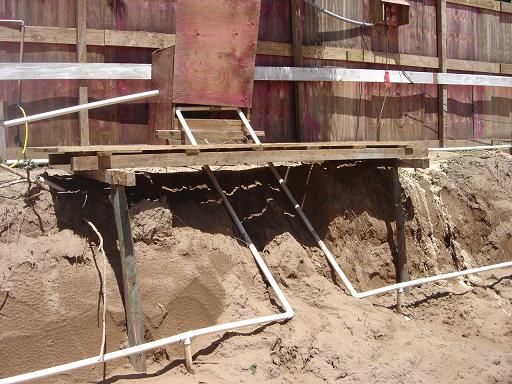

Foto 1: Solo mole do terreno, que ganhou esse aspecto devido às intensas chuvas. Os piquetes de madeira fazem a marcação dos locais a serem estaqueados.

Como o estaqueamento não foi realizado, os serviços feitos entre o dia 31/10/2008 e o dia 14/11/2008, se limitaram ao corte, dobra e montagem das armaduras de todas as estacas a serem executadas, dos blocos de fundação e de algumas vigas baldrames. Outros serviços feitos nesse período foram a montagem das fôrmas de madeira dos blocos de fundação.

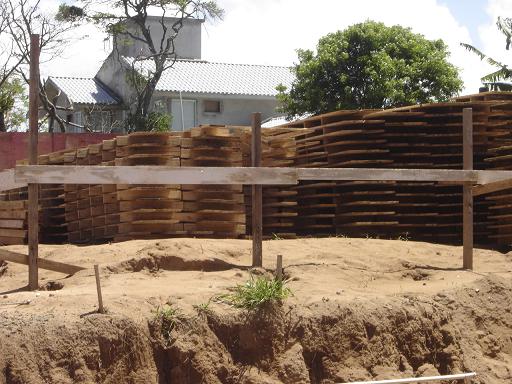

Como podemos ver pelas fotos 2 e 3, as estacas de concreto receberão armaduras em formato circular e retangular. As armaduras retangulares começaram a ser montadas, com a permissão do projetista, devido à maior facilidade em comparação às circulares.

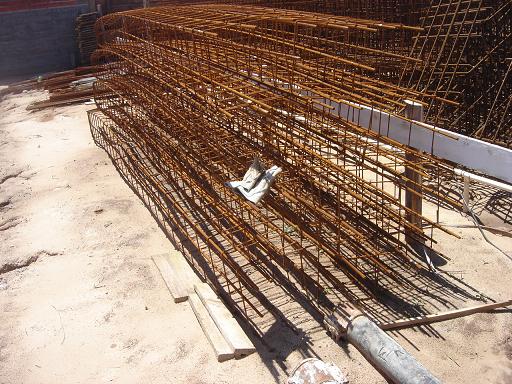

Foto 2: Armaduras circulares das estacas.

Foto 3: Armaduras retangulares das estacas.

Foto 4: Armaduras das vigas baldrames.

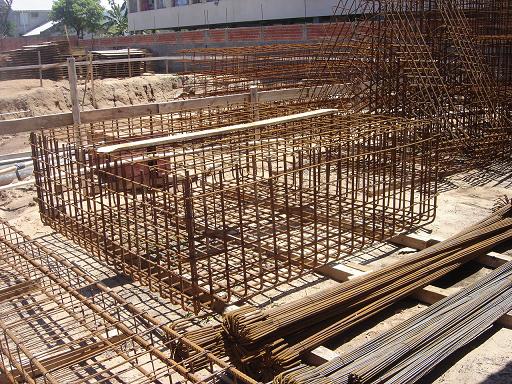

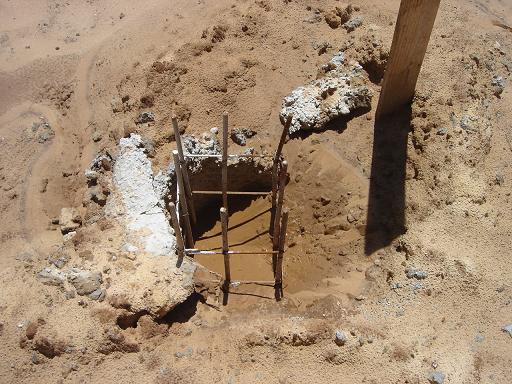

Foto 5: Armadura do bloco de fundação, que ficará situado acima da estaca.

Foto 6: Armaduras diversas dos blocos de fundação.

Foto 7: Fôrmas de madeira dos blocos de fundações.

Nas fotos 7 e 8, observamos as fôrmas de madeira dos blocos de fundações. Essas fôrmas deveriam receber maior cuidado quanto à proteção a intempéries. A ação da chuva e do sol podem vir a danificar a madeira, diminuindo a vida útil da fôrma.

Foto 8: Fôrmas de madeira dos blocos de fundações. As mesmas deveriam receber proteção às intempéries. A contínua e elevada perda e absorção da umidade pela madeira gera, gradativamente, prejuízos à sua qualidade.

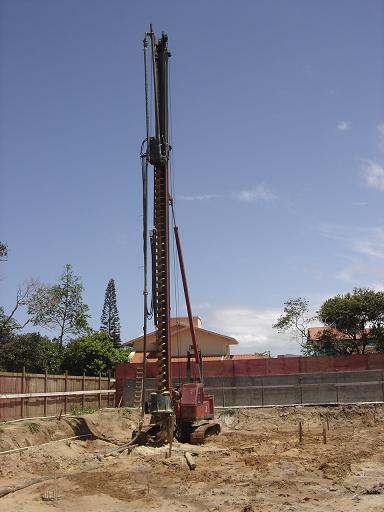

Foto 9: Equipamento Hélice Contínua, permanecendo parado dentro do canteiro de obras devido ao intenso período de chuvas.

Foto 10: Estaca com armadura retangular.

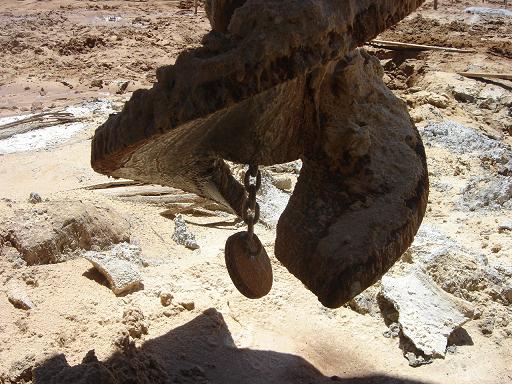

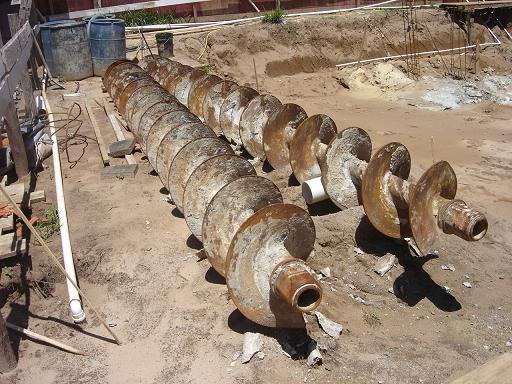

Foto 11: Trados helicoidais para equipamento de Hélice Contínua.

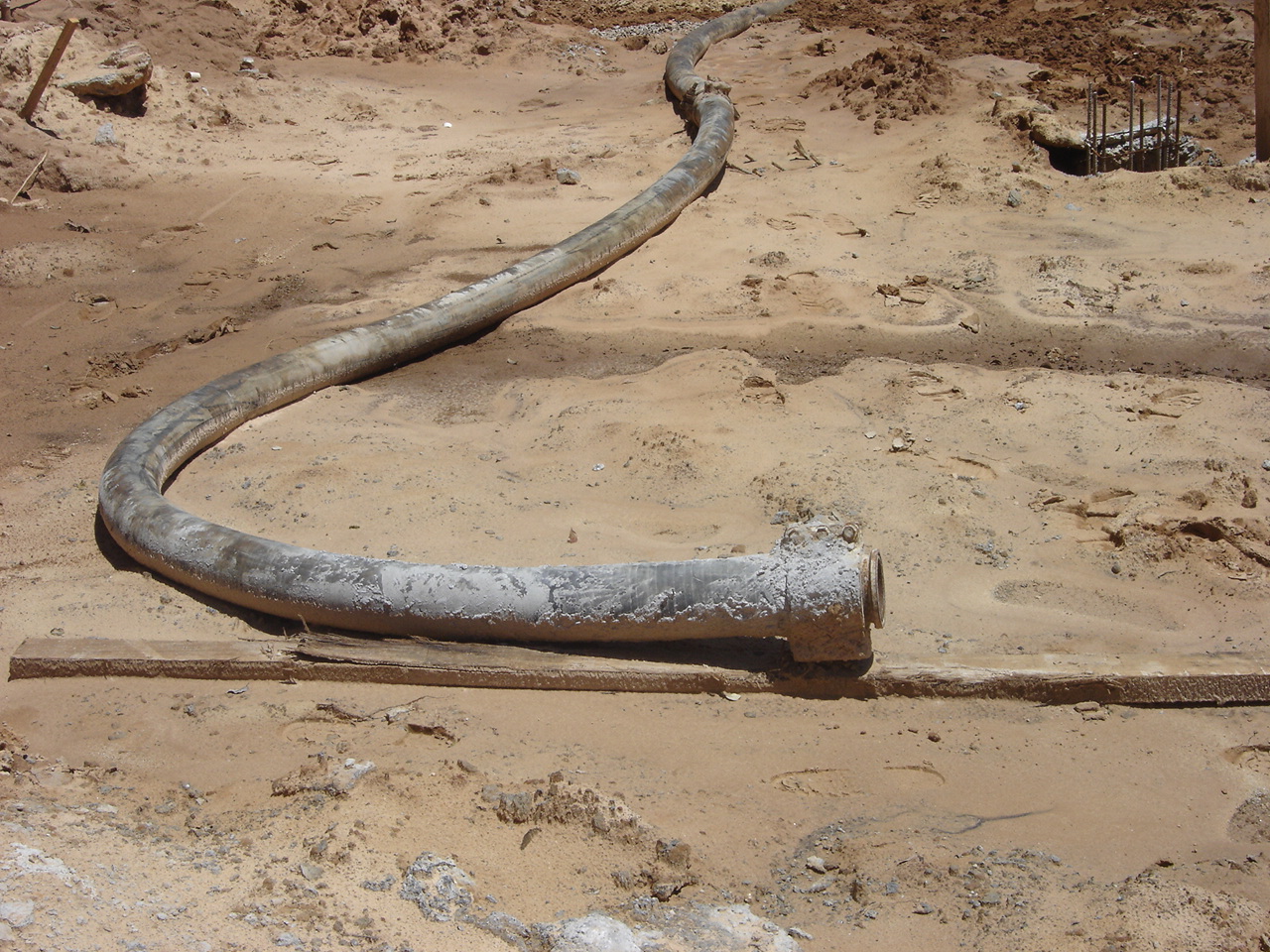

Foto 12: Mangueira para transporte de concreto do caminhão betoneira ao equipamento Hélice Contínua.

Foto 13: Tampa do tubo central do trado da Hélice Contínua. Essa tampa impede a entrada de solo no tubo, durante o processo de escavação.

Foto 14: Bomba e ponteiras filtrantes, para rebaixamento do lençol freático.

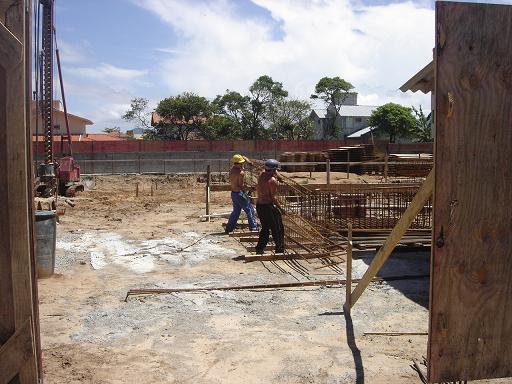

Foto 15: Visão geral do canteiro, a partir do portão de entrada da obra.
